Maçonnerie et structure - par où commencer dans une maison ancienne ?

2 avril 2026

Maquette d'une maison en cours de rénovation, montrant la structure du toit et l'intérieur, posée sur des plans d'architecte. Un projet pour réhabiliter une maison.

Table des matières

Réhabiliter une maison ne se résume pas à refaire une cuisine ou à moderniser une peinture. Quand la maçonnerie et la structure sont en jeu, je commence toujours par la stabilité du bâti, l’humidité et les mouvements des murs, parce que ce sont eux qui conditionnent la réussite de tout le reste. Ici, je détaille l’ordre logique des contrôles, les signes d’alerte, les travaux qui stabilisent vraiment une maison et les points réglementaires à vérifier en France.

Les points à vérifier avant de toucher aux murs porteurs

  • Je regarde d’abord les fondations, les murs porteurs, les planchers et la toiture.
  • Une fissure n’a pas la même gravité selon son sens, sa largeur et son évolution.
  • Les bons travaux traitent la cause du désordre, pas seulement l’apparence.
  • Une ouverture en façade ou une modification de volume peut exiger une autorisation d’urbanisme.
  • Sur une maison ancienne, les matériaux doivent rester compatibles avec le support d’origine.
  • Je garde toujours une marge de budget pour les aléas cachés du chantier.

Commencer par la structure, pas par les finitions

Dans une maison ancienne, je ne raisonne jamais pièce par pièce au départ. Je cherche d’abord ce qui porte réellement la charge: fondations, murs porteurs, planchers, charpente et chaînage, c’est-à-dire la ceinture qui solidarise les murs et limite les déformations. Les systèmes constructifs varient selon les régions et les matériaux disponibles; une maison en pierre, en brique ou en structure mixte ne se lit pas comme un pavillon récent.

  • Les fondations donnent la stabilité générale du bâtiment.
  • Les murs porteurs reprennent les charges verticales et une partie des poussées latérales.
  • Les planchers transmettent les efforts entre les niveaux.
  • La charpente influence directement les déformations du toit et les entrées d’eau.
  • Les liaisons entre éléments comptent autant que les éléments eux-mêmes: une maison tient aussi par ses connexions.

Je regarde ensuite si des travaux passés ont déjà fragilisé l’ensemble: ouverture mal reprise, cloison retirée sans compensation, dalle ajoutée sur un support irrégulier, enduit trop rigide sur un mur ancien. Un désordre structurel se propage rarement seul; il laisse souvent des indices en chaîne, du sol jusqu’aux menuiseries. Une fois ce socle compris, il devient beaucoup plus simple de lire les symptômes sans les confondre avec un simple défaut d’enduit.

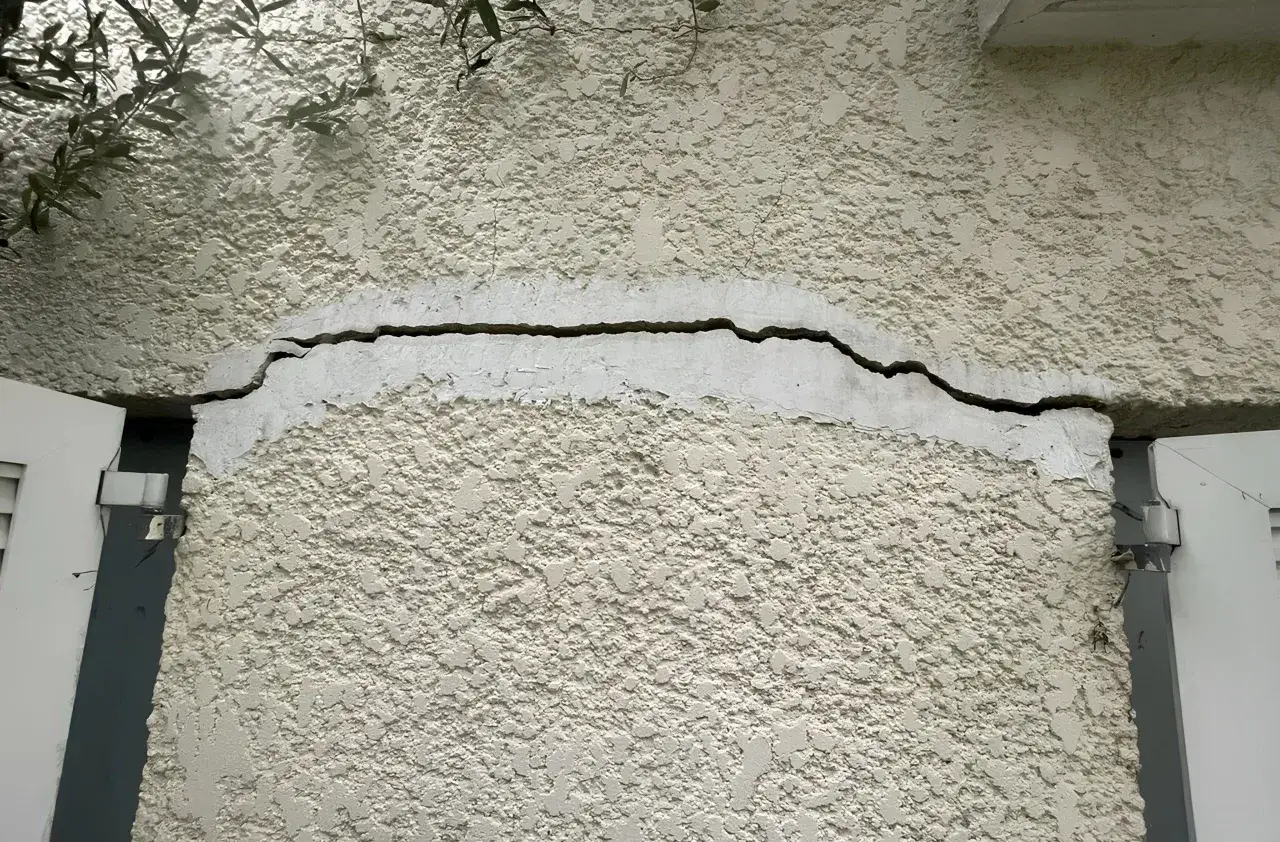

Grosse fissure sur un mur extérieur, signe qu'il faut réhabiliter une maison. Des branches d'arbre surplombent.

Lire les fissures et l’humidité sans se tromper

Le point de départ, ce sont les signes visibles. Le guide technique de l’Anah rappelle qu’on comprend déjà beaucoup de choses en observant la profondeur, le sens et l’évolution d’une fissure, même si un sondage ou un diagnostic plus poussé reste souvent nécessaire pour confirmer la cause. C’est exactement l’approche que j’applique: je ne m’arrête pas à la photo, je cherche le mouvement derrière le symptôme.

Signe observé Ce que cela peut traduire Niveau d’urgence
Microfissures en surface Vieillissement de l’enduit, retrait du revêtement, petite contrainte locale À surveiller, surtout si elles restent stables
Fissures obliques près des ouvertures Tassement local, appui qui travaille, reprise de charge insuffisante À faire contrôler rapidement
Fissures horizontales ou en escalier Mouvement de maçonnerie, pression sur le mur, désordre de fondation ou de plancher Prioritaire
Mur qui « ventre » Perte de tenue, poussée interne, humidité ou liaison défaillante Urgence technique
Traces d’humidité, salpêtre, cloquage Remontées capillaires, infiltration, défaut de drainage ou d’étanchéité À traiter avant toute finition

Je pose souvent un témoin de fissure, un petit repère qui permet de voir si la fissure bouge encore. C’est simple, peu coûteux, et ça évite de confondre une trace ancienne avec un désordre actif. Si la fissure s’ouvre, se décale ou revient après rebouchage, je considère qu’il faut un avis structurel plutôt qu’une réparation cosmétique.

Le vrai piège, c’est l’humidité: tant qu’elle circule dans le mur, elle entretient les mouvements, dégrade les joints et finit par abîmer les enduits. C’est pour cela que j’aime toujours traiter la cause avant la couche de finition.

Les interventions de maçonnerie qui changent réellement la donne

Quand on parle de maçonnerie et de structure, toutes les réparations ne se valent pas. Certaines stabilisent vraiment le bâti, d’autres ne font que masquer le problème. J’utilise généralement les ordres de grandeur ci-dessous pour cadrer un projet en France, avant d’affiner avec un devis et, si besoin, un bureau d’études.

Travail Quand il est pertinent Ordre de grandeur
Rejointoiement ou réfection d’enduit compatible Joints ouverts, maçonnerie ancienne qui respire mal, finition abîmée mais support stable Environ 50 à 200 €/m² selon l’ampleur
Ouverture d’un mur porteur avec renfort métallique Création d’une porte, d’une grande ouverture ou d’une circulation entre pièces Souvent 1 500 à 8 000 € selon la largeur et la technique
Étude structure par un bureau d’études Avant toute ouverture importante, reprise de plancher ou doute sur la capacité portante Environ 500 à 5 000 € selon la complexité
Consolidation des fondations par injection de résine Sol qui bouge modérément, affaissement limité, reprise plus légère Environ 200 à 400 €/m²
Micropieux Fondations insuffisantes, sol plus profond à reprendre, désordre plus sérieux Environ 300 à 800 €/ml
Reprise en sous-œuvre Fondations très fragilisées, affaissement marqué, reprise lourde Environ 1 000 à 2 000 €/ml

Sur une maçonnerie ancienne, je me méfie des solutions trop rigides. Un mortier à la chaux, quand le support le permet, respecte mieux les échanges d’humidité qu’un ciment pur. C’est un point décisif sur la pierre ou la brique ancienne: si le mur ne peut plus évacuer correctement l’eau, le désordre revient, parfois plus vite qu’avant.

Je regarde aussi la logique technique: une ouverture dans un mur porteur se pense avec un IPN ou une autre poutre de reprise adaptée, c’est-à-dire un élément métallique qui reprend la charge à la place de la maçonnerie déposée. La qualité du calcul, de l’étaiement provisoire et des appuis latéraux fait souvent la différence entre une bonne transformation et un chantier qui se fissure au premier hiver.

L’ordre de chantier qui évite les reprises

Je lance toujours ce type de chantier dans le même ordre, parce que c’est le plus sûr. Si on commence par les finitions, on se condamne presque toujours à les reprendre.

  1. Diagnostiquer le bâti: lecture des fissures, mesure des déformations, vérification des fondations, contrôle des planchers et de la toiture.
  2. Mettre hors d’eau ce qui prend l’eau: toiture, gouttières, descentes, rives, points d’infiltration et drainage autour de la maison.
  3. Sécuriser la structure avec étaiement si nécessaire. L’étaiement, c’est le soutien provisoire des éléments qui ne doivent pas bouger pendant les travaux.
  4. Corriger les causes profondes: reprise de fondations, renforts, reprise de mur, traitement de l’humidité ou du sol.
  5. Reprendre la maçonnerie et les joints avec des matériaux compatibles avec l’existant.
  6. Attendre le bon niveau de séchage avant les enduits fins, les peintures ou les revêtements fragiles.

Le temps de séchage est souvent sous-estimé. Sur un mur encore humide, je préfère patienter plusieurs semaines plutôt que poser un enduit définitif qui va cloquer ou se dégrader dès la première remontée d’eau. Ce n’est pas du luxe, c’est une condition de durabilité.

Les autorisations et assurances à verrouiller avant le chantier

En France, l’aspect technique ne suffit pas. La mairie et les assurances peuvent modifier le calendrier autant que le chantier lui-même. Comme l’indique Service-Public, la commune vérifie que les travaux respectent les règles d’urbanisme, et selon le projet et le lieu, il faut déposer une déclaration préalable ou un permis de construire.

  • Je vérifie la mairie dès qu’il y a ouverture en façade, modification de l’aspect extérieur, changement de destination ou extension.
  • Je regarde le PLU et les éventuels secteurs protégés, parce qu’ils peuvent durcir les exigences.
  • Si une démolition partielle est nécessaire avant reconstruction, je fais valider ce point avant de commencer.
  • Je demande l’attestation de garantie décennale du professionnel avant le démarrage du chantier.
  • Pour les travaux lourds, l’assurance dommages-ouvrage reste utile: elle permet de faire réparer sans attendre que les responsabilités soient tranchées.

Je conseille aussi de faire préciser noir sur blanc qui prend en charge l’étaiement, les reprises provisoires, l’évacuation des gravats et les finitions après renfort. Sur un chantier structurel, un devis flou coûte presque toujours plus cher qu’un devis plus détaillé au départ.

Les erreurs qui font revenir les désordres

Il y a quelques erreurs que je retrouve très souvent sur les maisons à reprendre, et elles sont presque toujours évitables.

  • Reboucher avant d’avoir compris pourquoi la fissure est apparue.
  • Utiliser un matériau trop dur sur une maçonnerie ancienne, surtout quand le mur doit encore respirer.
  • Refaire les enduits trop tôt, avant d’avoir traité l’humidité ou stabilisé le support.
  • Supprimer un appui ou une cloison sans vérifier la reprise de charges.
  • Oublier l’eau autour de la maison: pente du terrain, gouttières, évacuation pluviale, drainage, seuils exposés.
  • Minimiser le rôle des joints et des liaisons, alors que ce sont souvent eux qui encadrent la tenue de l’ensemble.

Je vois souvent des propriétaires gagner du temps sur le diagnostic pour le perdre ensuite sur les reprises. Sur ce type de bâti, l’économie la plus chère est presque toujours celle qu’on fait sur la structure. Quand les signes sont actifs, je préfère ralentir le chantier plutôt que lancer une finition qui sera détruite par le mouvement ou l’eau.

Le dernier contrôle à faire avant de signer les devis lourds

Avant de signer, je me pose une question très simple: est-ce que le devis traite bien la cause, ou seulement le symptôme ? Si la réponse n’est pas claire, je demande une précision technique supplémentaire. C’est souvent à ce stade que l’on évite les chantiers bancals, les surcoûts et les mauvaises surprises de deuxième année.

Ma méthode reste la même: je lis le bâtiment, je sécurise la structure, je traite l’eau, puis je passe aux finitions. Quand cette logique est respectée, la maison gagne en stabilité, en confort et en durée de vie. Et si un doute subsiste entre fissure active, fondation qui travaille ou mur porteur à reprendre, je fais valider le point sensible avant d’ouvrir le chantier: c’est la décision la plus rentable sur le long terme.

Questions fréquentes

Je commence par les fondations, les murs porteurs, les planchers, la charpente et la toiture. L'objectif est de comprendre ce qui porte réellement la charge avant de toucher aux finitions. Si le bâtiment prend l'eau ou si des éléments ont déjà été modifiés sans reprise, ces points passent avant le reste.

Les microfissures de surface peuvent simplement traduire le vieillissement de l'enduit, alors qu'une fissure oblique près d'une ouverture doit être contrôlée rapidement. Les fissures horizontales ou en escalier, ainsi qu'un mur qui ventre, relèvent d'un diagnostic prioritaire. Un témoin de fissure aide à vérifier si le mouvement continue, car une fissure qui s'ouvre ou revient après rebouchage n'est pas à traiter comme un simple défaut esthétique.

Le rejointoiement ou la réfection d'un enduit compatible convient quand la maçonnerie reste stable, avec un ordre de grandeur d'environ 50 à 200 €/m². Pour une ouverture dans un mur porteur, il faut souvent compter 1 500 à 8 000 € selon la largeur et la technique. Selon le cas, une étude structure peut coûter environ 500 à 5 000 €, une injection de résine 200 à 400 €/m², des micropieux 300 à 800 €/ml, et une reprise en sous-œuvre 1 000 à 2 000 €/ml.

Je vérifie d'abord auprès de la mairie si le projet nécessite une déclaration préalable ou un permis de construire, surtout en cas d'ouverture en façade, d'extension ou de changement de destination. Le PLU et les secteurs protégés peuvent aussi imposer des règles plus strictes. Avant de démarrer, je demande également l'attestation de garantie décennale du professionnel et, pour les travaux lourds, je regarde si une assurance dommages-ouvrage est prévue.

La bonne séquence est simple : diagnostiquer, mettre hors d'eau, sécuriser par étaiement si besoin, corriger les causes profondes, reprendre la maçonnerie avec des matériaux compatibles, puis attendre un séchage suffisant avant les enduits et peintures. Si on commence par les finitions, elles sont souvent à reprendre après coup. Sur un mur encore humide, il vaut mieux patienter plusieurs semaines que poser trop tôt une finition définitive.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

fondations fissures humidité étaiement murs porteurs

Partager l'article

Roland Lombard

Roland Lombard

Je m'appelle Roland Lombard et j'ai 13 ans d'expérience dans le domaine de la rénovation et de l'aménagement intérieur et extérieur. Mon intérêt pour ce secteur a commencé dès mon plus jeune âge, lorsque j'ai aidé mes parents à rénover notre maison familiale. Cette expérience m'a permis de comprendre l'importance d'un espace bien conçu et fonctionnel. Aujourd'hui, j'écris sur des sujets variés liés à la rénovation, en mettant l'accent sur des conseils pratiques et des solutions adaptées aux besoins de chacun. Je m'efforce toujours de fournir des informations utiles, précises et à jour. Je prends le temps de vérifier mes sources et de comparer les différentes approches pour simplifier des concepts parfois complexes. Mon objectif est d'aider mes lecteurs à naviguer dans le monde de la rénovation en leur offrant une perspective claire et accessible, tout en suivant les tendances actuelles du secteur.
