Fondation portail battant - Évitez les erreurs courantes !

31 mars 2026

Schéma d'une fondation pour portail battant, montrant le mécanisme d'ouverture et le rail au sol.

Table des matières

Je pars toujours d’une règle simple : un portail battant tient moins à ses vantaux qu’à la base qui les porte. Si la fondation est trop faible, mal alignée ou mal préparée pour le gel, le portail finit par frotter, se dérégler ou forcer sur ses gonds. Ici, je détaille le schéma de fondation à prévoir, les dimensions utiles, la méthode de coulage et les points à contrôler avant la pose.

Les points essentiels à garder en tête avant de couler le béton

  • Prévoyez des plots solides sous chaque pilier et, selon la largeur ou le sol, une semelle de liaison entre les deux.
  • Creusez au minimum 60 cm sous les piliers et 40 cm pour la tranchée de liaison, en adaptant toujours au hors gel local.
  • Utilisez une armature de 8 à 10 mm, maintenue hors contact avec la terre, pour limiter les fissures et les tassements.
  • Anticipez les gaines électriques si une motorisation est prévue maintenant ou plus tard.
  • Un délai de prise d’au moins 48 h est utile avant de poursuivre, mais la résistance du béton continue de monter pendant plusieurs jours.

Pourquoi la fondation fait toute la différence

Sur un portail battant, les efforts ne sont pas réguliers. À chaque ouverture, le vantail tire sur ses gonds, puis revient en butée, parfois avec l’effet du vent ou d’une motorisation. Si la base bouge de quelques millimètres, ces efforts finissent par se voir très vite sur l’alignement, la fermeture et l’usure de la quincaillerie.

Je vois souvent le même scénario sur les chantiers mal préparés : les piliers semblent corrects au départ, puis apparaissent les portes qui frottent, les jeux qui varient et les serrures qui tombent en face un jour sur deux. Le problème n’est presque jamais le vantail lui-même. C’est la fondation qui n’a pas suffisamment réparti les charges ou qui n’a pas été pensée pour le terrain, le gel et le poids réel du portail.

Pour cette raison, je raisonne toujours en ensemble cohérent : sol, fondation, piliers, gonds et, si besoin, motorisation. Quand ces éléments travaillent ensemble, la pose devient propre et durable. La logique de départ est simple, et c’est justement ce qui mérite d’être posé clairement avant de passer aux dimensions.

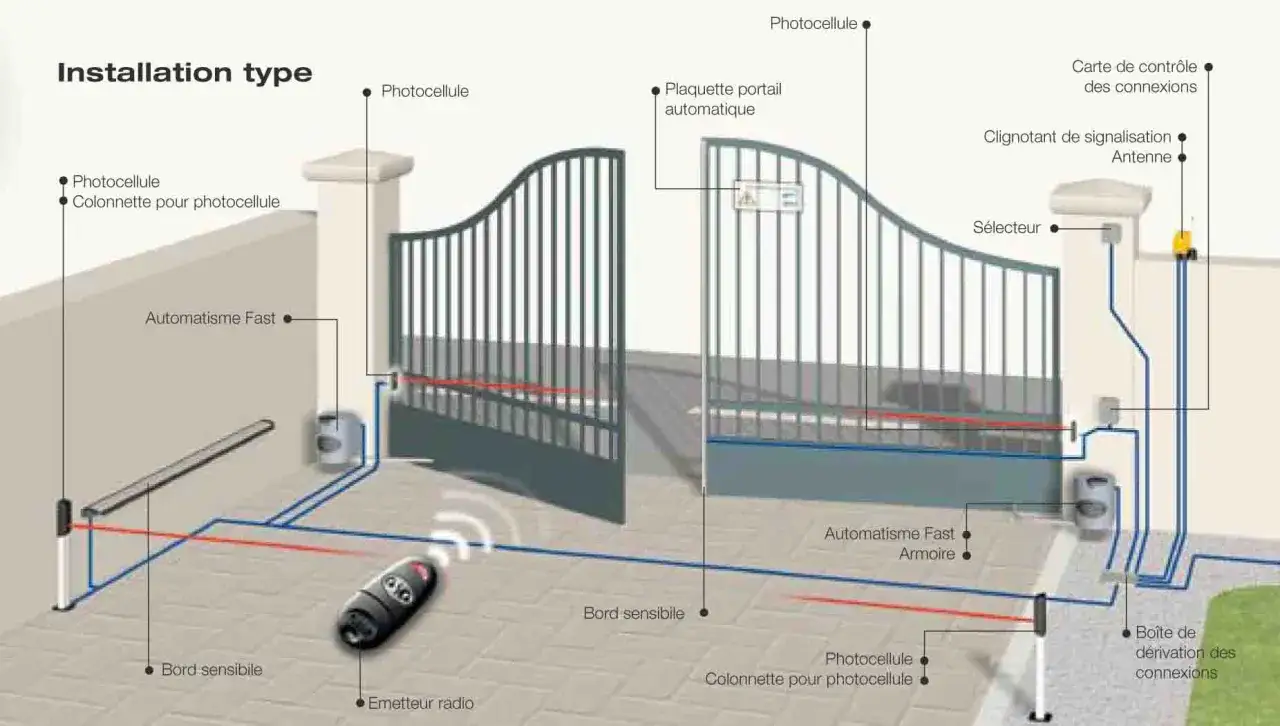

Schéma d'installation d'un portail battant automatique. Il montre les photocellules, les automatismes, le sélecteur et la télécommande.

Le schéma d’implantation à garder en tête

Le bon montage ne repose pas sur un simple trou dans le sol. Je le conçois comme une structure en trois niveaux : des plots sous les piliers, une liaison bétonnée entre eux quand la portée ou le terrain l’exige, puis des points d’ancrage parfaitement positionnés pour les gonds. Une semelle filante est une bande de béton armé continue qui répartit mieux les charges qu’un plot isolé, surtout quand le portail est large ou que le sol est hétérogène.

Le principe est plus facile à visualiser avec les éléments suivants :

Élément Rôle Point de vigilance
Plot sous pilier Reçoit le poids du pilier et les efforts transmis par le vantail Profondeur suffisante et base stable
Tranchée de liaison Relie les deux appuis et limite les mouvements différentiels Fond propre, largeur régulière, béton armé
Armature verticale Renforce le pilier sur toute sa hauteur Diamètre courant de 8 à 10 mm et enrobage correct
Gond ou crapaudine Supporte la rotation du vantail Alignement précis et support parfaitement sain
Gaine électrique Prépare une future motorisation À intégrer avant le coulage, jamais après

Dans la pratique, je garde toujours en tête une idée simple : la fondation n’a pas seulement pour mission de “tenir” le portail, elle doit aussi éviter que les appuis se déforment entre eux. C’est ce qui fait la différence entre un portail qui se règle une fois et un portail qu’on doit reprendre tous les six mois. Une fois ce principe posé, la vraie question devient la profondeur à réserver selon le chantier.

Quelles dimensions prévoir selon le portail et le terrain

Les cotes varient selon le poids du portail, la nature du sol et l’exposition au gel. En pratique, je n’utilise jamais une profondeur unique pour tout le monde. Je pars d’ordres de grandeur, puis j’ajuste dès que le terrain devient argileux, humide, en pente ou très exposé au vent.

Voici une grille de travail simple, utile pour cadrer le chantier avant de commander les matériaux :

Situation Fondation de départ Ce que j’ajuste
Petit portail battant sur sol stable Plots béton sous chaque pilier, 40 à 60 cm de profondeur Renforcement si le terrain est meuble ou humide
Portail moyen ou ouverture plus large Plots + semelle de liaison, 60 à 80 cm Armatures plus rigides et contrôle du niveau
Grand portail, vent marqué ou motorisation lourde Semelle renforcée, 80 cm à 1 m selon le terrain Vérification sérieuse du sol et du hors gel local

Sur un chantier standard, j’applique aussi quelques repères très concrets : un trou de pilier plus large d’environ 10 cm que l’élément de pilier, une tranchée de liaison d’au moins 40 cm de profondeur, et une armature qui ne touche jamais la terre. Si le portail est motorisé, j’anticipe également les réservations pour le passage des câbles, car revenir percer un massif déjà durci est toujours un mauvais calcul.

Le bon réflexe, surtout en France où le hors gel varie fortement d’une région à l’autre, consiste à partir des dimensions minimales puis à surdimensionner dès que le contexte devient défavorable. C’est ce choix-là qui évite la reprise de maçonnerie au printemps. Avec ces repères en place, on peut passer à la réalisation elle-même sans improvisation.

Construire la fondation sans improviser

Je procède toujours dans le même ordre, parce qu’un portail battant pardonne mal les approximations. Le sol doit être propre, les axes tracés avant la fouille, et les cotes vérifiées avant le béton. Il faut aussi penser au sens d’ouverture dès le départ, pas au moment où les piliers sont déjà montés.

  1. Je trace l’implantation des deux piliers en gardant une marge de quelques centimètres pour travailler confortablement autour de chaque appui.
  2. Je creuse les fouilles à la profondeur prévue, puis la tranchée si une semelle de liaison est nécessaire.
  3. Je nettoie le fond de fouille et j’ajoute, si besoin, une couche drainante compacte pour éviter que l’eau ne stagne sous le massif.
  4. Je place les armatures verticales et horizontales, en les reliant avec du fil de fer et en les maintenant à environ 5 cm du fond pour qu’elles ne soient pas en contact avec la terre.
  5. Je fais passer les gaines électriques avant le coulage si une automatisation est envisagée.
  6. Je coule le béton de fondation, je le mets à niveau et je vérifie l’aplomb des armatures pendant qu’il est encore frais.
  7. Je protège le massif pendant la prise et je laisse sécher au moins 48 h avant de poursuivre les travaux légers.

Un point mérite d’être dit clairement : le béton n’est pas “fini” en 48 h. Cette durée permet de continuer le chantier, mais pas de considérer la fondation comme totalement stabilisée. Pour une mise en charge sérieuse, je préfère laisser davantage de temps, car la résistance du béton continue de monter pendant plusieurs jours. Cette prudence devient encore plus importante si le portail est lourd ou motorisé.

Préparer les piliers, les gonds et la motorisation

Une fondation solide ne suffit pas si les piliers ou la quincaillerie sont mal choisis. Les piliers doivent être d’aplomb, suffisamment rigides et adaptés aux efforts du portail. Les gonds, eux, doivent tomber exactement sur l’axe prévu pour que les vantaux travaillent sans torsion. C’est là que beaucoup de chantiers se compliquent, parce qu’on essaie de rattraper après coup un défaut qui aurait dû être anticipé avant le béton.

Je regarde en priorité ces points :

  • La section du pilier doit être cohérente avec le poids du vantail et la prise au vent.
  • Les gonds ou la crapaudine doivent être fixés sur un support sain, jamais dans une maçonnerie fatiguée ou friable.
  • La hauteur des piliers doit permettre la fixation confortable de la quincaillerie, sans forcer sur les réglages.
  • Si le portail sera motorisé, les réservations électriques doivent être intégrées avant le coulage, avec les bons passages de câble.
  • Les butées d’ouverture et de fermeture doivent être prévues dès le départ pour éviter les chocs répétés sur les gonds.

Dans une rénovation, j’insiste encore plus sur le contrôle des piliers existants. Un pilier fissuré, non d’aplomb ou mal scellé peut ruiner un portail neuf très vite. Si le doute est réel, je préfère reprendre l’appui plutôt que de gagner une journée pour perdre des années de tranquillité. Une fois cette base sécurisée, le reste du chantier devient beaucoup plus simple à fiabiliser.

Les erreurs qui reviennent le plus souvent

Les problèmes sur un portail battant viennent rarement d’un seul défaut. Le plus souvent, ils se cumulent : un sol mal préparé, un massif trop mince, un pilier légèrement de travers et une quincaillerie posée à la hâte. À l’usage, cela donne un portail qui ferme mal, travaille en biais ou fatigue la motorisation.

Erreur fréquente Conséquence Correction simple
Fondation trop peu profonde Mouvements avec le gel ou le tassement Reprendre la base et adapter la profondeur au terrain
Piliers non d’aplomb Portail qui frotte ou ferme mal Contrôler le niveau avant le durcissement complet
Armatures posées directement sur la terre Corrosion accélérée et perte de rigidité Rehausser les aciers pour assurer un vrai enrobage
Gaines électriques oubliées Travaux de reprise coûteux Prévoir les passages avant de couler le béton
Butées et arrêt de portail non anticipés Chocs répétés sur les gonds et la fermeture Positionner les arrêts dès la phase de fondation
Terrain humide ou argileux ignoré Tassements et fissures à moyen terme Renforcer la fondation et améliorer le drainage
Je constate aussi une erreur très classique dans les chantiers de jardin et terrasse : on veut aller trop vite vers la pose visible, alors que la vraie qualité se joue sous le niveau fini. C’est rarement spectaculaire, mais c’est là que le portail gagne ou perd sa stabilité. Si cette base est propre, le contrôle final devient surtout une vérification de bon sens.

Le contrôle final qui évite les reprises inutiles

Avant de considérer le chantier terminé, je vérifie toujours quelques points très simples. Ce sont souvent eux qui font la différence entre un portail agréable à l’usage et un portail qu’on doit recaler sans cesse. Il ne s’agit pas de raffinement, mais de fiabilité.

  • L’ouverture se fait sans point dur sur toute la course des vantaux.
  • Le jeu entre les piliers et les vantaux reste régulier d’un côté à l’autre.
  • Les butées d’ouverture et de fermeture arrêtent le mouvement sans choc brutal.
  • Les fixations des gonds restent serrées après les premières utilisations.
  • Si le portail est motorisé, les réglages de force et de sécurité sont testés avant la mise en service.

Si je devais résumer l’approche en une phrase, je dirais qu’un portail battant réussi repose sur trois choses : une fondation assez profonde, des appuis parfaitement d’aplomb et une anticipation honnête de l’usage réel. Quand ces trois points sont calés, la pose devient simple. Quand ils ne le sont pas, on ne fait que du rattrapage.

Questions fréquentes

La fondation est cruciale car elle supporte les efforts constants des vantaux. Une base faible ou mal préparée entraîne des frottements, des dérèglements et une usure prématurée des gonds, compromettant la durabilité et le bon fonctionnement du portail.

La profondeur dépend du poids du portail, du type de sol et du hors gel local. Généralement, prévoyez 60 cm minimum sous les piliers et 40 cm pour la tranchée de liaison. Adaptez toujours ces dimensions aux spécificités de votre terrain pour éviter les mouvements.

Une semelle de liaison est fortement recommandée pour les portails larges, les sols hétérogènes ou instables. Elle répartit mieux les charges et limite les mouvements différentiels entre les deux appuis, assurant une meilleure stabilité et longévité à l'ensemble.

Il est essentiel d'intégrer les gaines électriques pour la motorisation avant de couler le béton. Prévoir ces réservations dès la phase de fondation évite des travaux de reprise coûteux et complexes par la suite, garantissant une installation propre et fonctionnelle.

Bien que le béton permette de poursuivre les travaux légers après 48 heures, sa résistance continue de monter pendant plusieurs jours. Pour une mise en charge sérieuse, surtout pour un portail lourd ou motorisé, il est préférable de laisser un temps de prise plus long pour une stabilité optimale.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

schéma fondation portail battant fondation portail battant profondeur fondation portail battant schéma

Partager l'article

Roland Lombard

Roland Lombard

Je m'appelle Roland Lombard et j'ai 11 ans d'expérience dans le domaine de la rénovation et de l'aménagement intérieur et extérieur. Mon intérêt pour ce secteur a commencé dès mon plus jeune âge, lorsque j'ai aidé mes parents à rénover notre maison familiale. Depuis, je me suis passionné pour la transformation des espaces de vie, cherchant toujours à allier esthétisme et fonctionnalité. Au fil des ans, j'ai acquis une expertise qui me permet de traiter divers aspects de la rénovation, que ce soit la sélection des matériaux, la conception des espaces ou l'optimisation des aménagements. Je m'efforce de fournir des informations claires et précises, en vérifiant mes sources et en suivant les tendances actuelles pour offrir à mes lecteurs des conseils pratiques et adaptés à leurs besoins. Mon objectif est de rendre chaque projet de rénovation accessible et compréhensible, afin d'aider chacun à créer un environnement qui lui ressemble.
